產品分類 吊裝帶使用 加油站使用柔性吊裝帶更換儲油罐
某加油站想將原有的4具單層儲罐吊出,并重新安裝4具雙層防滲儲罐??紤]到現場的實際情況,為確保安全,特此定制吊裝帶用于原有儲油罐吊出及新儲罐的安裝作業。
選用30噸吊車,兩根5噸雙眼柔性吊裝帶并搭配10噸卸扣兩個。
吊車要進行必要的保養,吊車性能滿足吊裝要求。吊車進入現場后將吊車安全使用合格證及特種設備作業人員資格證報監理單位審查,審查合格后方能作業。吊裝帶、卸扣必須具有質量合格證。
首先進行舊單層儲罐吊出,利用兩根5噸柔性吊裝帶通過兩個卸扣鏈接,采用U型吊。首先進行試吊,緩慢起升吊車吊鉤起吊10cm,觀察吊裝帶受力情況,檢查作業區域地基受力是否異常,檢查合格后進行正式吊裝。
新儲罐的吊入與舊儲罐的吊出大致相同。
起吊前的現場準備工作也是必要并且非要重要的
(1)吊裝作業前,必須先辦理完備吊裝、高空、臨時用電等作業票證。
(2)原儲罐拆除吊裝作業前全面檢查安全措施是否到位,清理罐區內的管線等。
(3)新儲罐吊裝前全面檢查安全措施是否到位,清理罐區內的雜物。

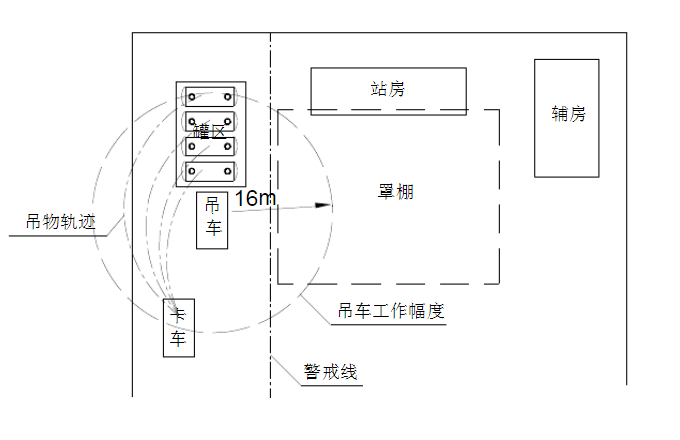

(4)起吊作業時,要有專人監護,設置警戒線。
選用兩頭扣柔性吊裝帶,受力均勻,保護儲油罐表面不受劃損,安全系數高。多種吊裝場合普遍適用性高,非常實用。
